Un SaaS, c’est vivant. Il évolue, grossit, se complexifie… et parfois, il s’alourdit au point de freiner son propre usage. Pages qui mettent 6 secondes à charger, code que plus personne n’ose toucher, interfaces qui n’ont pas bougé depuis 2018… Résultat : les utilisateurs râlent, les équipes contournent, et la roadmap produit stagne.
La refonte n’est pas qu’une “mise au propre”. C’est un moment stratégique, avec un impact direct sur la satisfaction client, la performance technique, et la capacité à innover. Mal pensée, elle devient un chantier à rallonge qui paralyse tout. Bien menée, elle relance le produit pour plusieurs années.
👉 Près de 70 % des SaaS échouent dans les 5 premières années (Purple Path). Pas à cause du développement en soi, mais d’un manque de vision produit, d’anticipation technique et de pilotage clair.
Ce guide propose un chemin structuré, issu de plus de 10 ans de développement d’application web et de refontes menées côté éditeur et côté presta :
- Identifier quand une refonte est nécessaire (et quand elle ne l’est pas) ;
- Cadrer l’usage, pas juste “refaire l’existant” ;
- Prioriser pour livrer vite et utile ;
- Sécuriser la migration et l’après-lancement.
Bref, comment transformer une refonte subie en une refonte SaaS qui crée de la valeur — pour vos utilisateurs comme pour votre équipe.
Étape 1 – Poser le bon diagnostic
Une refonte, c’est comme une chirurgie lourde : si le diagnostic est mauvais, l’opération ne sert à rien… ou peut même aggraver la situation. Avant de se lancer dans un chantier à plusieurs mois, il faut être sûr que c’est le bon levier.

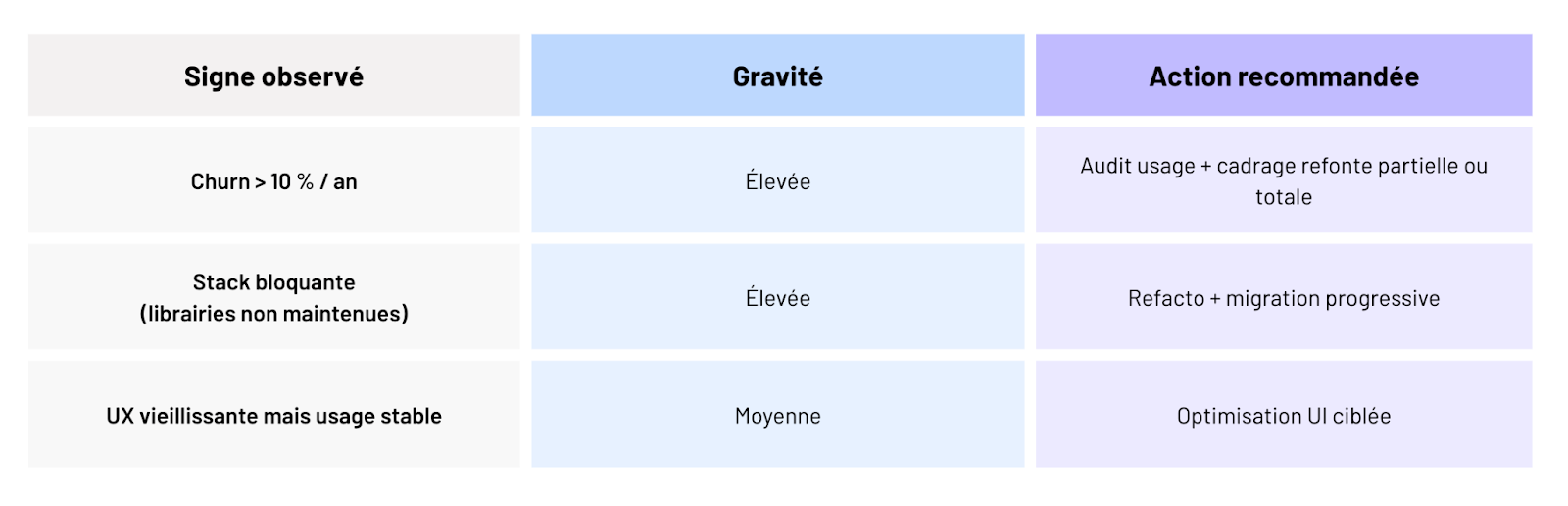

Les signaux qui ne trompent pas
Côté business, ça se voit vite :
- Un churn qui grimpe, mois après mois.
- Des feedbacks utilisateurs négatifs qui se répètent.
- Une perte de parts de marché face à des concurrents plus rapides, plus simples ou plus beaux.
💡 42 % des SaaS qui échouent le font faute de Product-Market Fit (Purple Path). Si le problème est là — un produit qui ne répond pas à un vrai besoin — une refonte technique ne changera rien. Il faut commencer par retravailler l’adéquation produit/marché.
Côté technique, les symptômes sont souvent visibles en interne :
- Une stack obsolète qui freine le développement.
- Une dette technique telle qu’on n’ose plus toucher certaines parties du code.
- Des lenteurs mesurables côté utilisateur (TTFB, TTI…) et qui s’aggravent.
Côté UX, les signes sont moins quantitatifs mais tout aussi parlants :
- Des parcours incohérents, empilés au fil des années.
- Des interfaces qui ne respectent plus les standards actuels.
- Une non-conformité accessibilité qui exclut une partie des utilisateurs.
Refonte ou optimisation : comment trancher
Toutes ces alertes ne mènent pas forcément à une refonte. Parfois, une optimisation ciblée suffit à régler 80 % du problème. Pour le savoir, on croise gravité des symptômes et effort nécessaire.

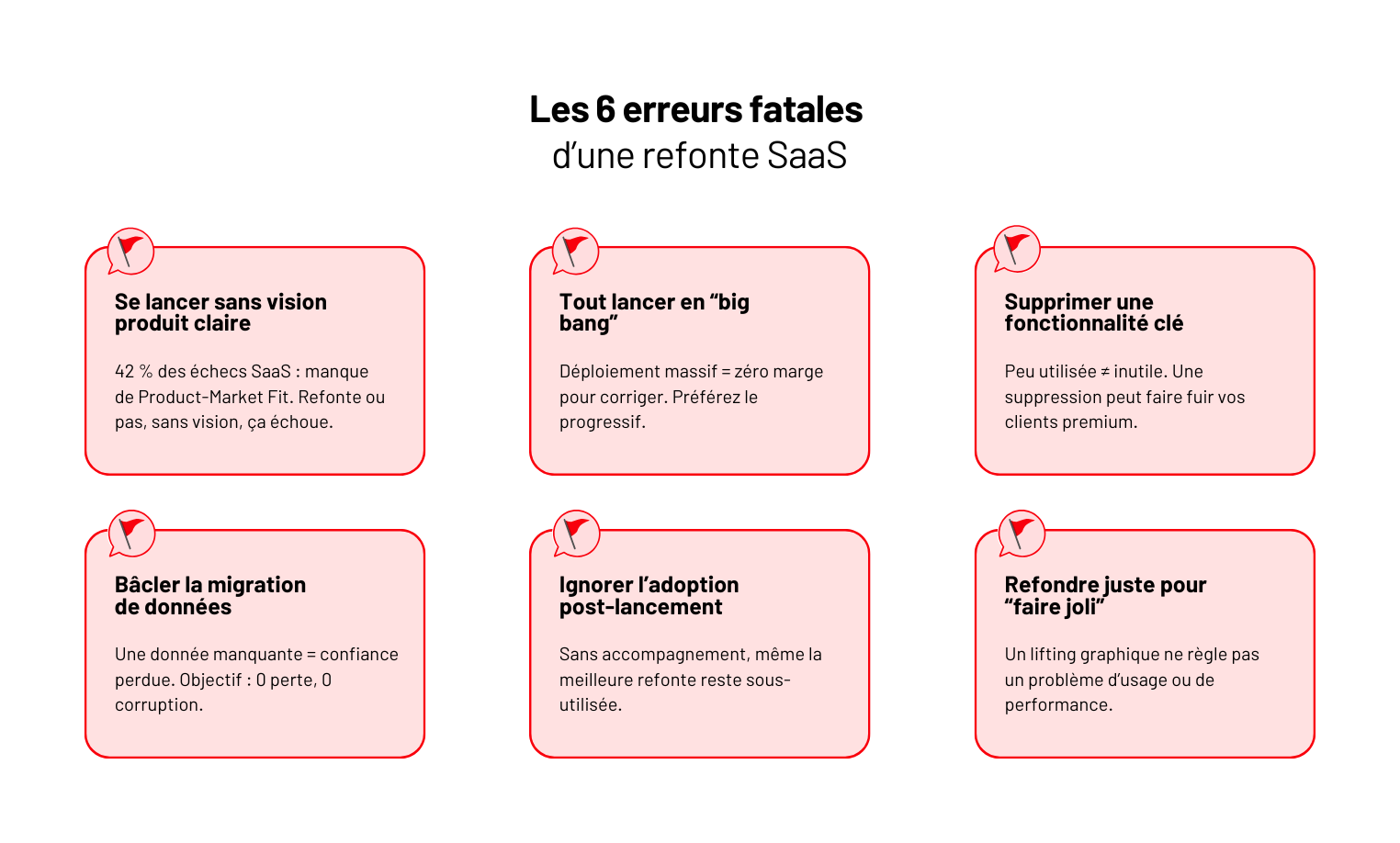

⚠️ L’erreur classique : se lancer “parce que ça fait vieux”. Un lifting graphique ne corrige pas un problème de fond, mais il peut immobiliser l’équipe pendant 6 mois… pour zéro effet sur le churn ou la rétention.
Étape 2 – Définir l’objectif de la refonte
Une refonte sans objectif clair, c’est comme un sprint sans backlog : on part vite… et on se perd encore plus vite. Avant de toucher au code ou à la maquette, il faut verrouiller pourquoi on le fait, ce qu’on vise et comment on saura qu’on y est arrivé.
Le premier réflexe, c’est de mettre noir sur blanc vos priorités. Pas une liste vague de “moderniser”, “améliorer l’UX” ou “repartir sur de bonnes bases” — mais des cibles mesurables :
- Performance : passer de 4 secondes à moins de 1,5 seconde de temps de chargement.
- Adoption : augmenter de 20 % l’activation dans les 14 premiers jours.
- Scalabilité : absorber une montée en charge de 5 000 à 50 000 utilisateurs actifs sans rupture.
- Image : harmoniser l’UI avec un repositionnement marché.
💡 13 % des échecs SaaS sont liés à un Go-To-Market mal exécuté (Purple Path). Si votre objectif est de regagner des parts de marché ou de séduire un segment stratégique, ce travail doit être pensé dès le cadrage de la refonte — pas improvisé à la sortie.
Totale ou progressive : le match à trancher vite
C’est la grande question : faut-il tout refaire d’un coup, ou par morceaux ?
- Refonte totale : cohérence globale, architecture neuve… mais chantier long, gel des évolutions et mise en prod “big bang” à risque.
- Refonte progressive : migration par blocs, valeur livrée en continu, moins de stress… mais coexistence technique (interop, double maintenance) à gérer.
Chez Yield, on garde un principe simple : si le produit doit continuer à évoluer pendant la refonte, on part en progressif. Les big bangs, ça existe… mais ça finit rarement bien.
Faire le tri : garder, refaire, jeter
C’est l’étape où l’on sort la scalpel. Un audit préalable permet de classer chaque fonctionnalité :
- Garder tel quel : stable, utilisée, à forte valeur.
- Refaire : obsolète, mal conçue, source de bugs.
- Supprimer : usage marginal, dette inutile.
L’outil rapide : une matrice Effort / Valeur appliquée à chaque module. Ce qui est faible valeur + fort effort ? On coupe. Sans état d’âme.
“Une refonte, ce n’est pas l’occasion de vider trois ans de backlog ou de réaliser tous les ‘un jour peut-être’ qu’on a empilés. Plus vous empilez d’objectifs hétérogènes, plus vous perdez en clarté et en vitesse. Une refonte doit rester ciblée : un plan précis, pensé pour atteindre un ou deux objectifs business et produit mesurables, pas une to-do list XXL.”
— Julien, Product Manager @Yield Studio
Étape 3 – Partir de l’usage actuel
Une refonte réussie ne démarre pas d’une maquette Figma ou d’une nouvelle stack flambant neuve. Elle commence… par l’existant. Pas celui que vous imaginez, pas celui de la spec d’il y a trois ans — mais l’usage réel.
Plonger dans les données, pas dans les suppositions
Trois sources pour comprendre ce qui se passe vraiment :
- Analytics : taux d’activation, funnels de conversion, temps moyen par page, abandon sur certaines étapes.
- Heatmaps : où les utilisateurs cliquent (ou ne cliquent pas), zones ignorées, scrolls interrompus.
- Interviews : verbatim utilisateurs, points de friction exprimés dans leur langage, pas dans le vôtre.
👉 L’objectif, c’est d'isoler les comportements à fort impact. Un parcours où 60 % des utilisateurs décrochent n’est pas “une impression”, c’est un signal rouge à adresser en priorité.
Identifier les intouchables
Dans chaque SaaS, il existe des fonctionnalités qu’on ne peut pas toucher sans déclencher une révolte.
- Parce qu’elles sont au cœur de la promesse produit.
- Parce qu’elles font gagner du temps tous les jours aux utilisateurs.
- Ou simplement parce qu’elles sont devenues un réflexe ancré.
💡 En phase de refonte, on vérifie toujours que ces “intouchables” sont conservés tels quels ou améliorés. Les retirer sans alternative claire, c’est prendre le risque de perdre vos clients les plus fidèles.
Aller au-delà des irritants visibles
Les demandes les plus bruyantes ne sont pas toujours les plus stratégiques. Parfois, une feature critiquée reste essentielle… et une feature absente n’est pas si attendue que ça.
L’astuce : croiser données quantitatives et retours qualitatifs pour distinguer :
- Ce qui énerve mais ne freine pas l’usage.
- Ce qui freine l’usage mais dont personne ne parle spontanément.
⚠️ Le risque classique : supprimer une fonction peu utilisée… sans voir qu’elle est cruciale pour un segment clé (ex. vos clients les plus rentables). C’est ce qui est arrivé à un SaaS de gestion RH qui a perdu 30 % de ses comptes premium en retirant un export CSV jugé “old school”.
Étape 4 – Repenser le produit (pas juste le design)
La tentation est grande, en refonte, de partir bille en tête sur une nouvelle interface. Mais changer la couleur des boutons ne suffit pas. Une refonte est l’occasion de réaligner le produit avec sa vision et son usage réel — pas juste de le maquiller.
Garder la vision produit en ligne de mire
Chaque choix — UI, stack, architecture — doit répondre à une question simple :
“Est-ce que ça rapproche le produit de sa promesse ?”
Si votre SaaS est né pour simplifier un process métier, la refonte doit renforcer cette simplicité. Pas ajouter 3 clics parce que “c’est plus propre dans le nouveau design system”.
Construire un “MVP de refonte”
On ne refond pas tout d’un bloc si on peut éviter.
L’approche MVP permet de :
- Choisir un module ou un parcours stratégique.
- Le repenser totalement (UX, technique, design).
- Le tester sur un segment réduit avant de déployer à grande échelle.
C’est plus rapide, moins risqué, et ça permet d’apprendre en route.
“Sur une plateforme de gestion de formations, on a refondu uniquement le module d’inscription en premier. Ça nous a permis de tester notre nouvelle archi front + back sans toucher au reste, et de valider les gains de perf réels avant de lancer la phase 2.”
— Sophie, Product Manager @ Yield Studio
Intégrer la refonte dans la roadmap, pas à côté
L’erreur classique c’est de mettre la refonte en “projet parallèle” qui vit hors du run produit. Résultat ? Des specs qui dérivent car elles ne tiennent pas compte des besoins du quotidien. Et un décalage énorme au moment de réintégrer le nouveau produit.
👉 La refonte doit être pensée comme une branche vivante du produit. Les sprints doivent inclure à la fois des évolutions métier et des chantiers refonte.
Embarquer les équipes dès le début
Les devs, les designers, les CSM, les commerciaux… tout le monde a un point de vue utile.
- Les devs connaissent les zones du code à risques.
- Les CSM savent où les utilisateurs se bloquent.
- Les commerciaux sentent les objections récurrentes côté prospects.
💡 Plus l’implication est précoce, plus l’adhésion est forte. Et moins vous aurez de résistances au moment du déploiement.
Étape 5 – Reposer un socle technique sain
Une refonte qui ne traite pas la base technique, c’est comme repeindre une façade fissurée : ça peut tenir quelques mois… puis tout s’effondre.
Le socle technique est ce qui garantit la performance, la scalabilité et la maintenabilité du produit sur plusieurs années.
Choisir la bonne stack — pas juste “la plus moderne”
La nouveauté pour la nouveauté est un piège. Le bon choix de stack repose sur :
- La capacité de l’équipe à la maîtriser.
- L’écosystème (packages, communauté, support).
- Sa pertinence pour les besoins spécifiques du produit (ex. SaaS temps réel, API-first, fort volume de données…).
💡 Rappel : selon Purple Path, 42 % des échecs SaaS viennent d’un mauvais product-market fit. Techniquement, c’est souvent aggravé par une stack inadaptée, choisie pour “faire comme les autres” plutôt que pour répondre à un besoin métier précis.
Planifier la migration de données dès le début
Si vos données ne suivent pas — ou pire, si elles arrivent corrompues — c’est tout le produit qui s’écroule. Et ces problèmes ne se rattrapent pas après coup.
Pour éviter ça, on verrouille le sujet dès le démarrage :
- Audit complet des modèles actuels pour savoir exactement ce qui doit migrer.
- Plan de migration clair (mapping, transformations, règles de nettoyage).
- Jeux de tests réalistes pour valider le résultat avant le go-live.
Objectif : 0 perte, 0 corruption, 0 surprise.
“Sur un SaaS B2B avec 8 ans de données, on a planifié la migration avant même la conception du nouveau modèle. Résultat : aucun bug critique post-lancement et zéro client perdu à cause d’un historique manquant.”
— Clément, Lead Dev @ Yield Studio
Sécuriser avec staging, pré-prod et CI/CD
Repartir sur une base technique saine, c’est aussi s’assurer qu’on détecte les problèmes avant qu’ils n’arrivent en prod. Et pour ça, pas de miracle : il faut un environnement qui reproduit la réalité, et un pipeline qui teste chaque brique au passage.
Concrètement :
- Une base de données anonymisée mais représentative pour simuler des cas réels.
- Des jeux de tests automatisés déclenchés à chaque déploiement.
- Des pipelines CI/CD intégrés dès le premier sprint de refonte.
⚠️ Si vous attendez la fin pour mettre en place ces environnements, vous perdez la seule vraie arme contre les bugs qui se cachent jusqu’au dernier moment.
L’importance de penser “maintenabilité” dès le jour 1
La refonte n’efface pas la dette technique comme par magie. Si vous repartez sur les mêmes mauvaises pratiques, vous ne faites que repousser le problème.
Dès le départ, on verrouille les bases :
- Code clair, découpé, testé.
- Documentation minimale mais à jour.
- Règles de revue de code appliquées systématiquement.
💡 Plus le socle est sain, plus les évolutions futures coûtent moins cher. Et ça, c’est une différence majeure entre une refonte qui dure et une qui s’essouffle.
Étape 6 – Organiser la migration progressive
Couper l’ancien système un vendredi soir, allumer le nouveau le lundi matin… et espérer que tout se passe bien ? C’est souvent un suicide produit.
Un bug critique en prod, et vous passez du “nouveau lancement” à la “panne générale” en 2 heures. Sans parler du stress pour les équipes et du coup de téléphone du client VIP qui n’arrive plus à se connecter.
Chez Yield, on préfère faire glisser le produit d’un socle à l’autre plutôt que de le catapulter dans le vide.
Pourquoi éviter le “big bang”
D’après Purple Path, 13 % des échecs SaaS sont liés à un go-to-market mal exécuté — souvent parce que tout est lancé d’un coup, sans marge de manœuvre pour corriger.
En refonte, c’est pareil :
👉 Un lancement progressif permet de détecter et corriger avant que l’incident ne devienne un scandale.
👉 Les utilisateurs ne subissent pas un choc brutal, et la confiance reste intacte.
Pensez comme un chef de produit : mieux vaut livrer une version “partielle mais fiable” à 500 utilisateurs, que planter 10 000 comptes d’un coup.
Les techniques pour migrer en douceur
Ces techniques ne sont pas réservées aux GAFAM : elles s’appliquent aussi à un SaaS métier ou un portail interne, avec un ROI clair sur la stabilité.
- Feature flagging : activez la nouvelle fonctionnalité pour un groupe ciblé (ex. 10 % des comptes premium), puis élargissez si tout va bien.
- Dark launch : déployez le nouveau code en prod mais masquez-le côté interface. Vous testez les performances réelles, sans impacter les utilisateurs.
- Canary release : libérez la nouvelle version pour un petit groupe d’utilisateurs finaux, analysez les métriques, ajustez… puis élargissez.
“Sur un SaaS RH, on devait basculer un backoffice critique utilisé par 300 DRH. On a gardé l’ancienne version accessible en parallèle pendant 3 mois. Les RH pouvaient tester la nouvelle interface et basculer sur l’ancienne en cas de bug bloquant. Ça nous a évité un incident majeur le jour où un calcul de congés est parti en vrille.”
— Antoine, Tech Lead @ Yield Studio
Faire cohabiter l’ancien et le nouveau sans friction
Cette cohabitation demande un minimum de discipline technique :
- APIs compatibles sur les deux systèmes.
- Formats de données identiques ou facilement convertibles.
- Un plan clair pour retirer les anciens endpoints progressivement (et pas les laisser “traîner” un an).
Un utilisateur final ne devrait jamais sentir la “cicatrice” entre deux environnements.
Surveiller, analyser, réagir vite
Une migration progressive n’a de valeur que si elle est suivie en temps réel :
- Temps de réponse.
- Taux d’erreur.
- Comportements inattendus (clics répétés, abandon de formulaire…).
Et quand un signal faible apparaît, on ajuste avant que ça n’explose.
💡 Ce qu’on retient après 10+ migrations :
Une refonte, c’est un marathon, pas un sprint. Le succès ne se joue pas le jour du “grand lancement”, mais dans la capacité à faire évoluer le produit sans rompre le fil de la confiance utilisateur.
Étape 7 – Tester avant le grand saut
Lancer une refonte sans tests terrain, c’est comme reconstruire un pont… et faire passer le premier camion dessus sans vérifier s’il tient.
Sur un SaaS, l’impact est encore plus brutal : un bug de calcul, une action qui disparaît, une lenteur qui casse un process, et vous perdez des clients avant même d’avoir pu réagir.
Pourquoi les tests sont vitaux
Selon Purple Path, 14 % des échecs SaaS viennent d’un manque d’écoute client.
En refonte, ça se traduit souvent par un produit validé “en interne” mais jamais confronté à la vraie utilisation :
- Les équipes testent dans des conditions idéales, avec des données propres.
- Les utilisateurs, eux, ont des cas limites, des données mal formées, des comportements imprévus.
👉 L’écart entre “ça marche chez nous” et “ça marche en prod” explose.
Ce qu’on dit souvent aux équipes produit : les tests internes valident que le code fonctionne. Les tests utilisateurs valident que le produit est utilisable.
Tester sur données réelles
Un test qui passe sur un environnement trop propre ne veut pas dire grand-chose. Pour valider une refonte, il faut reproduire les conditions du terrain :
- Cloner la base de prod (en anonymisant) pour garder la complexité réelle.
- Simuler des pics de charge et des comportements erratiques.
- Tester les cas limites en amont : exports volumineux, formulaires partiellement remplis, formats inattendus.
Plus votre jeu de test ressemble à la vraie vie, moins vous aurez de surprises au lancement.
Automatiser là où ça compte
Certaines vérifications doivent tourner à chaque déploiement, sans intervention humaine. C’est là que l’automatisation prend tout son sens :
- Tests unitaires pour la logique métier critique.
- Tests end-to-end pour les parcours clés (ex. inscription, paiement, création de ticket).
- Tests contractuels pour vérifier que vos APIs tiennent leurs promesses.
⚠️ Mais ne tombez pas dans le piège de la “couverture pour la couverture”. Testez ce qui impacte vraiment l’usage et la rétention.
“Sur une refonte de plateforme de gestion, on a identifié en test qu’un export Excel mettait 12 secondes au lieu de 2. Les devs n’avaient pas vu le problème en staging, parce qu’ils n’avaient pas les mêmes volumes. Sans ce test, c’est en prod qu’on l’aurait découvert… et on aurait perdu la confiance de 200 utilisateurs clés.”
— Claire, QA Lead @ Yield Studio
Impliquer les utilisateurs pilotes
Avant de basculer tout le monde, validez vos choix auprès d’un échantillon représentatif. Les retours de terrain, dans des conditions réelles d’usage, valent plus que tous les tests internes :
- Sélectionnez des profils variés : clients historiques, nouveaux arrivants, gros comptes, utilisateurs occasionnels.
- Donnez-leur un accès anticipé avec un canal direct pour leurs retours.
- Analysez et priorisez leurs feedbacks avant le déploiement massif.
C’est cette boucle courte, pré-lancement, qui transforme une refonte “théorique” en produit adopté dès le jour 1.
💡 À retenir : un test n’est pas un gage de perfection, c’est un filet de sécurité. Et dans un SaaS, ce filet peut faire la différence entre un lancement maîtrisé… et une hémorragie de clients.
Étape 8 – Gérer la communication et l’adoption
Une refonte SaaS, ce n’est pas juste du code et un nouveau design. C’est un changement d’habitudes pour des utilisateurs qui ont leurs repères — et parfois, leurs propres détours dans l’app. Mal préparer cette étape, c’est risquer que la nouvelle version soit perçue comme une régression.
Préparer le terrain en amont
La communication sur une refonte ne commence pas le jour du lancement. Plus vous anticipez, plus vous facilitez l’adoption et désamorcez les résistances.
Dès les premiers mois du chantier :
- Diffusez des “teasers” visuels sur les nouveautés clés.
- Présentez la refonte dans les comités clients ou les réunions internes.
- Impliquez des bêta-testeurs stratégiques qui pourront relayer leur feedback positif.
Une communication transparente évite l’effet “on m’impose un outil que je ne reconnais plus”.
Orchestrer le jour J
Le lancement doit être accompagné. Pas question de “push” en prod et de laisser les utilisateurs se débrouiller.
Chez Yield, on utilise souvent un combo gagnant :
- Guides interactifs intégrés à l’app, qui se déclenchent au premier login ;
- Courtes vidéos qui montrent les changements en moins de 2 minutes ;
- Support renforcé (chat + hotline) les deux premières semaines pour absorber les questions.
“Sur un SaaS RH, on a communiqué sur la refonte trois mois avant, en organisant des démonstrations ciblées pour les managers. Résultat : le jour J, moins de 5 % des tickets concernaient l’UI — alors qu’on avait complètement repensé la navigation.”
— Julien, Product Manager @ Yield Studio
Maintenir le lien après le lancement
Le jour où la refonte passe en ligne n’est pas la fin du projet — c’est le début de sa vie réelle. Les premières semaines sont décisives pour ancrer les nouveaux usages et rassurer les utilisateurs :
- Ouvrez un canal dédié aux retours utilisateurs.
- Répondez vite aux points bloquants (effet “on nous écoute”).
- Communiquez sur les correctifs ou améliorations post-lancement.
👉 Ce suivi proactif transforme la refonte en succès vécu par les utilisateurs, et pas juste en succès technique.
Étape 9 – L’après-lancement : sécuriser la valeur sur la durée
Une refonte SaaS ne s’arrête pas le jour où la nouvelle version est en ligne. C’est même là que tout commence. Sans suivi post-lancement, vous risquez de laisser passer des signaux faibles… qui se transforment en problèmes coûteux.
Mettre en place un monitoring renforcé
Les premières semaines post-lancement sont une période sous haute surveillance. C’est là que les signaux faibles apparaissent — et qu’il faut les capter avant qu’ils ne deviennent des problèmes majeurs :
- KPIs produit : taux d’adoption, churn, NPS, usage des nouvelles features.
- KPIs techniques : temps de réponse, taux d’erreurs, disponibilité.
- KPIs support : volume et type de tickets, délais de résolution.
💡 Centralisez ces métriques dans un dashboard unique, consulté conjointement par produit, tech et support.
Corriger vite, communiquer vite
Une friction non corrigée dans les premiers jours peut suffire à provoquer un désengagement durable. La réactivité est donc de mise :
- Priorisez les corrections visibles par l’utilisateur (effet rassurant immédiat).
- Communiquez dès qu’un problème est résolu, même mineur.
- Montrez que le feedback est entendu et actionné.
Planifier l’itération post-refonte
Une refonte n’est pas figée. Les données d’usage post-lancement sont une mine d’or pour ajuster :
- Identifier les fonctionnalités sous-utilisées (et comprendre pourquoi).
- Optimiser les parcours clés détectés comme plus longs ou plus complexes qu’avant.
- Faire évoluer le backlog produit en fonction des insights réels, pas des suppositions.
💡 Prévoyez dès le départ un point à 3 mois post-lancement avec toutes les parties prenantes pour valider que les objectifs initiaux sont atteints… ou ajuster la trajectoire.
Conclusion – La refonte, un acte stratégique, pas un lifting
Une refonte d’application SaaS, ce n’est pas un “grand ménage de printemps”. C’est une décision qui engage le produit, les équipes et les utilisateurs pour les prochaines années.
Bien menée, elle permet de restaurer la performance et la stabilité technique, de renforcer l’adoption et la satisfaction client, et de préparer le produit à évoluer sans dette qui freine.
Mal pensée, elle devient un chantier à rallonge qui épuise les équipes et déçoit les utilisateurs. Et ce genre d’erreur peut être fatale.
Pour éviter ça :
- Posez un diagnostic objectif avant de décider.
- Cadrez des objectifs clairs et partagés.
- Conservez ce qui fonctionne, changez ce qui bloque.
- Intégrez les usages réels dans chaque décision.
- Livrez par étapes et testez avec de vrais utilisateurs.
- Mesurez l’impact sur la durée, pas seulement au lancement.
Une refonte n’est pas qu’une question de design : c’est une opportunité de renforcer la proposition de valeur de votre produit. Saisissez-la pour remettre votre SaaS sur une trajectoire solide et durable.
